一、项目说明

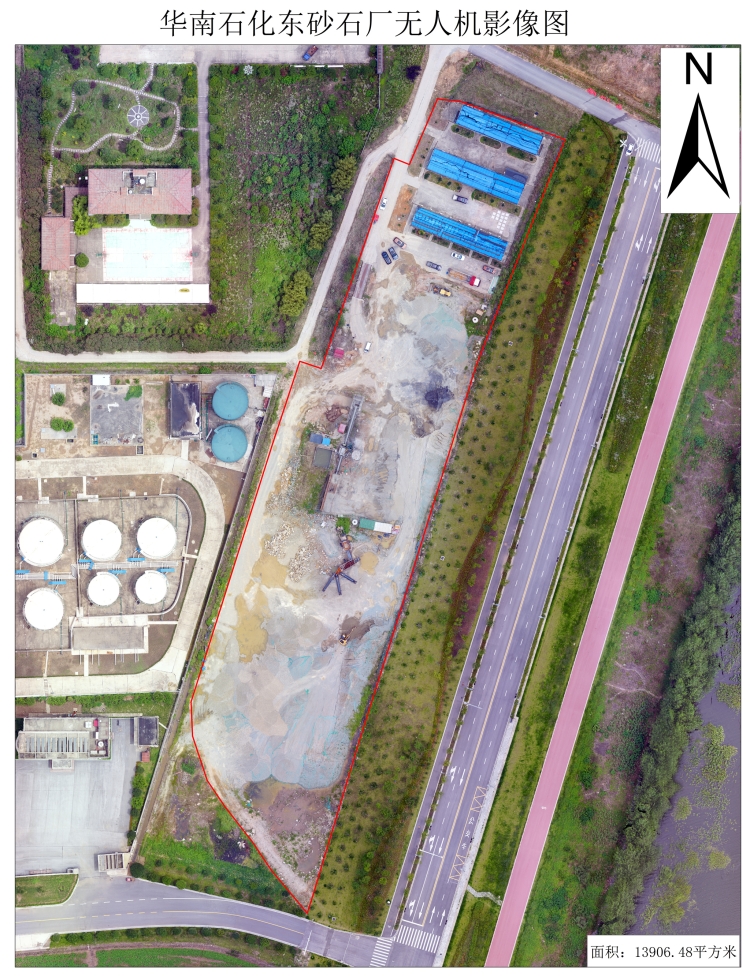

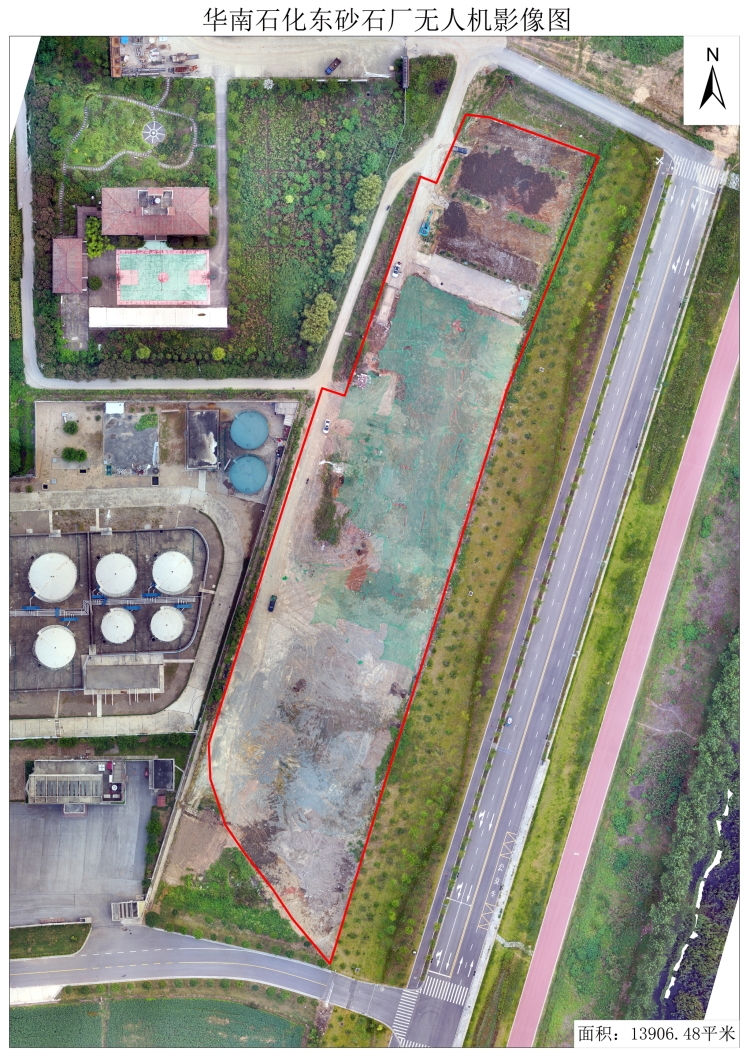

该复绿整改工程为岳阳市君山区桥头堡三角坪片区棚改及配套建设项目(一期)临时搅拌站复绿整改项目, 整改工程地点位于岳阳市君山区安保路与华南石化交界处,项目将原有砂石料场、临时板房拆除和混凝地坪拆除、弃碴、翻土方等。用地复绿规模13906.48平方米。
二、整改条件
1、所在地区交通条件便利,水、电供应方便,整改条件良好。
2、土方等材料可从周边进购。
3、供电:附近有电力线路,用电接需方便,可满足整改需要。
4、通讯:拟在项目部及整改队用对讲机进行实时通讯联系。
三、整改总体计划
1、整改总体计划安排应遵循的原则:
1) 整改部署有序,整改过程互相协调.
2)程序合理,能充分满足工期要求。
3)资源配置充分合理,既满足工程需要,又不造成窝工浪费。
4)根据本工程特点,以拆除砂石料场、挖除混凝土地面、拆除临时板房为主,以形成高标准复绿为目标,合理安排便道,平衡兼顾,合理组织整改要素,相互调剂、科学配置.
2、整改力量的组织
抽调精干力量,全权负责该项目复绿的实施。下设拆除队、土方平整队,实施统一管理、指挥下,互相合作,协调作业。本工程所需挖掘机5台,渣土车10辆。
3、各分部分项工程整改安排
根据工程特点,并进行综合排队后,确定本标段整改工期为5天。整改项目各类工程采用平行流水作业,以实现各分项工程的均衡生产。
(1)房屋拆除整改安排
本次主要以原有板房及混凝土地面拆除,将组织有拆房经验的专业整改队伍,在保证安全的前提下,加快进度,争取工期,以保工程的全面展开。
(2)砂石料场机械拆除工作
本段以砂石料场机械拆除工程为主,是制约工期的关键性工程,进场准备工作完成后即全面开工,由专业工程队负责整改,以方便管理,采用平行流水作业法。在保证安全的前提下,加快进度,争取工期,以保工程的全面展开。
(3)复绿工作安排
复绿工程由二个专业化机械整改队负责,料石场机械作业完成后,第二天内开始复绿的整改准备,整改中可根据实际情况略作调整,确保按期保质完成.在整改中做到路基开挖填筑与排水工程配合进行,保证挖填持续均衡生产,填方处的管道工程应提前安排整改,以不影响复绿的开展.
4、各分项工程的整改顺序
(1)房屋拆除整改顺序
整改前必须做好一切安全措施,制定有效的拆除整改方案,安排专人负责,保证无安全事故发生。房屋、设备、混凝土路面拆除整改顺序:安全设施准备→搭好安全设施→房屋、设备拆除→地面拆除
(2)土地复绿工程整改顺序
整改前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好整改前的各种试验,完成相应整改前的场地清理和测量工件。土地平整工程整改顺序为:整改准备→整改测量放样→耕植土保护→清理场地并设置临时排水设施→土方调运→土方复绿平整。
5、文明整改措施
1、设置专人负责现场的文明整改管理
2、加强总平面管理统一规划,集中管理并加强维护,确保道路,排水畅通。
3、进入现场的大宗材料,构件、设备必须按规划位置堆放,确保现场整洁有序,多专业交叉作业必须服从统一指挥。
4、加强动态管理,随时调整平面置图,保证现场有一个良好的环境。
5、指定专人负责对现场的材料堆放,道路排水等进行检查和管理。
